制作甘特图:
甘特图(Gantt chart)又称为横道图、条状图(Bar chart)。其通过条状图来显示项目,进度,和其他时间相关的系统进展的内在关系随着时间进展的情况。

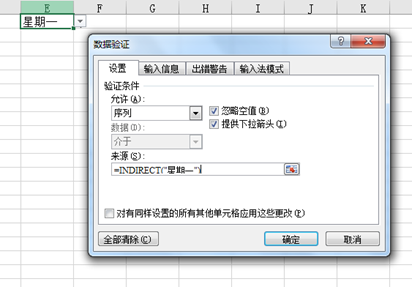

数据:
效果:
操作:

(1) 选 中B、C、D三列,在插入里选择条形图-条形堆积图,生成图形

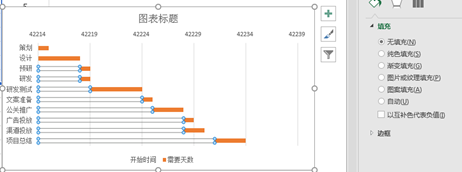

(2) 设置坐标轴格式:选中y轴,选择逆序。

选中x轴,调整数据最小值为42214
(3)选中图中蓝色部分,选择无填充,让这部分不显示

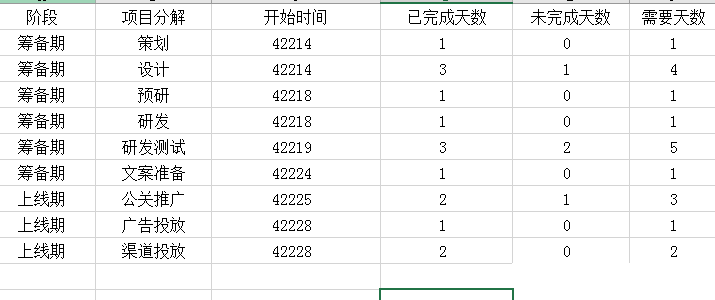

(4)上边的甘特图只显示了项目需要的天数,也可以添加数据使他显示项目进度情况,即已完成和未完成的情况
已完成天数:=IF(TODAY()-D2>I2,I2,MIN(I2,MAX(TODAY()-D2,0)))(不懂)
未完成天数:=F2-D2

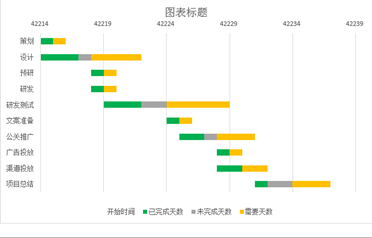

(5)然后依旧是选择条形堆积图,设置坐标轴格式,就可以生成显示项目进度的甘特图了
