软考论文涉及绘图知识点总结

巴韭特锁螺丝 2024-10-22
62

科学合理、统筹兼顾、合实际、有条不紊

一丝不苟、以人为本、全员参与、全面周到、循序渐进

论文框架回顾

项目整合管理

1、明确目标、制定项目章程

  尽早参与、章程内容,正式任命、批准项目的过程。

2、统筹兼顾、制定全面的项目管理计划

  子计划、汇总,重点关注XXXX,评审,并非是一成不变的,结合实际进行完善。

3、科学合理,指导与管理项目工作

   应对风险:人员风险;技术风险;业务风险。

4、全员参与,管理项目知识

  建立知识库系统、鼓励分享、激励措施,培训。

   知识管理融入到团队文化之中。

5、一丝不苟,监控项目工作

 偏差趋势分析、项目周报

6、规范严谨、实施整体变更控制

    需求变更(上级对接需求紧急)、资源变更

    申请、初审、论证方案、评审、通过发出通知组织实施、监控变更、评估效果、判断纳入基线。

7、有条不紊、有序结束项目或阶段

    对照招投标文件、补充协议、备忘录。

    合同:应收款项、发票;

    管理:文档、测试、交接,安排运维;

    存档、形成组织过程资产。

项目资源管理

1、统筹兼顾、制定资源管理计划

   资源获取方式、时间、培训需求、释放条件等。

    硬件资源;

   人力资源;

   云服务资源。

    各阶段资源:前期(业务需求、设计)、软件安装、硬件实施、现场测试、驻场办公,收尾移交、运维

2、科学合理。估算资源

    类比估算、参数估算、参照WBS,形成RBS资源分解结构。

3、多方协调、获取资源

    实物资源:任命采购专员、合作伙伴;

    人力资源:预分配、谈判、招募。开发:

    总部远程。均已到位。

4、提供激励与培训、建设项目团队

   1)团建活动:爬山、聚餐;

   2)交流、培训(激励、绩效);

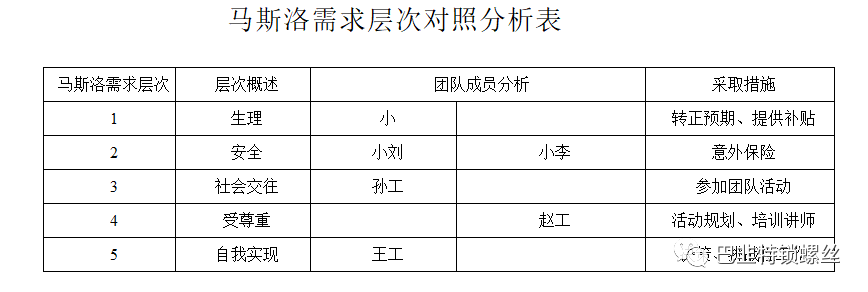

   3)马斯洛(刚入职、资深员工、)

5、以人为本、管理团队

        加班抱怨、冲突管理;合作解决。

6、有条不紊、控制资源

     变更,云资源不够用。定位漂移,多方面分析。

项目成本管理

1、统筹兼顾、制定全面的成本管理计划

    如何估算成本、成本的类型(一次性支出、非一次性支出)

2、切合实际、估算项目成本

    成本的构成科目

    类比估算(类似项目)、参数估算(公开透明)

    类比估算、参数估算;

    成本的构成:识别科目:人工+软硬件+对接成本+管理费用+办公产地环境;

    比如:办公场地:租金固定,采用参数估算;

    估算科目成本:人工费用,结合进度、采用三点估算。

    优化比例:预留应急费用。

    估算更科学,预算更准确。

3、科学合理、制定项目成本预算

    总成本分解到工作包;工作包分解到活动;确定资金的时间安排。

    总成本分摊到工作包;工作包分摊到活动,结合WBS进行,确定时间计划和成本预算计划,形成进度基准。

    序号、工作包/任务名称、时间安排、成本费用、责任人。

    纳入管理成本和应急储备。

4、有条不紊、执行成本控制

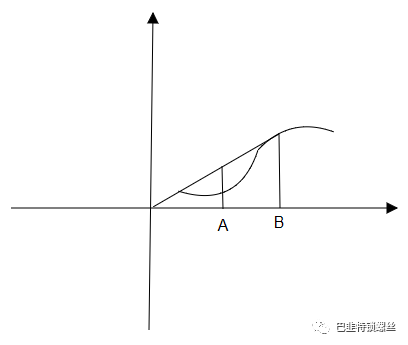

    根据S曲线,偏差趋势分析EV和AC,然后写采取的措施。EV>AC,成本节约,但进度落后。

    增加投入,协调人员。

项目沟通管理

一、统筹兼顾、制定切实可行的沟通管理计划

    分析干系人,结合干系人;

    沟通频率、方式方法、技巧、周期、预期达到效果。

    客户方业务人员;客户方领导;我方内部职员;我方领导。

二、结合实际,灵活管理管理沟通

    具体沟通活动。

    针对于需求:调查问卷、会议辅助、资深架构分析、第三方专家,UE/UI原型、文档呈现

    签字、评审报告,既让客户满意,又让我方达成一致。极大提升沟通效率、沟通效果。

三、科学合理、有效监督沟通

    信息系统、会议。会议管理制度(提前通知、布置、签到考核,会后纪要留存)。

    项目会议纪要模板。

考前15分钟弹窗提示,可能会丢失绘图;

上午时间在计算器写论文背景内容、粘贴板复制,下午可以继续黏贴到计算器,不会丢失;

不超过3幅图。

一、整合管理

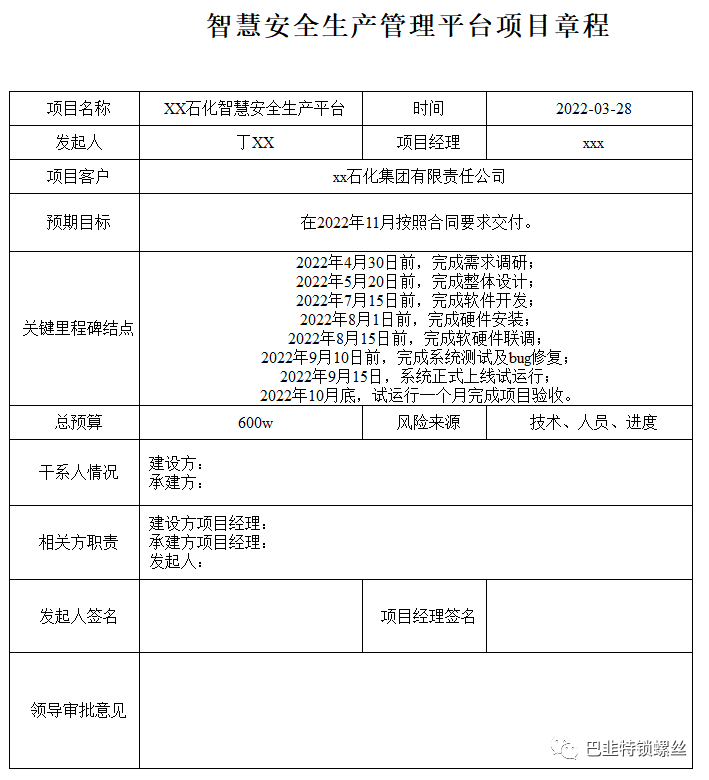

    1、制定项目章程

    2、制定项目管理计划

    3、指导与管理项目工作

    4、管理项目知识

        项目知识库表格:

    5、监控项目工作

    6、实施整体变更控制

    7、结束项目或阶段

二、范围管理

    1、规划范围管理

    2、收集需求

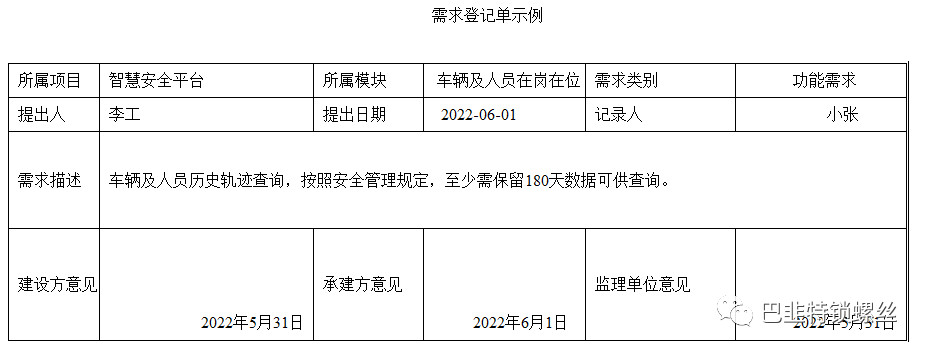

        需求登记单:

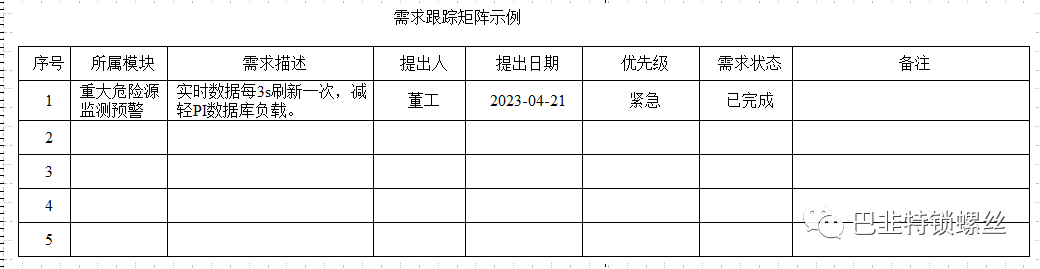

        需求跟踪矩阵:

    3、定义范围

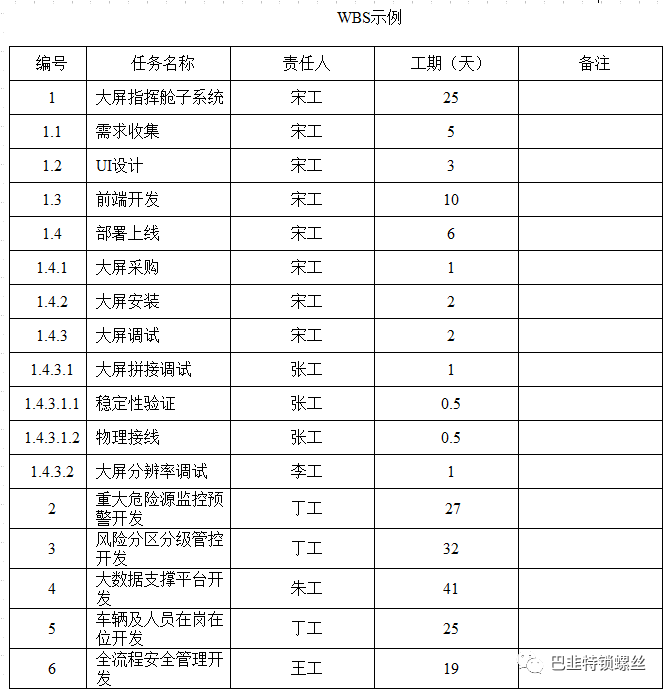

    4、创建WBS工作分解结构

        WBS示例:

    5、确认范围

    6、控制范围

三、进度管理

1、规划进度管理

2、定义活动

3、排列活动顺序

4、估算活动持续时间

5、制定进度计划

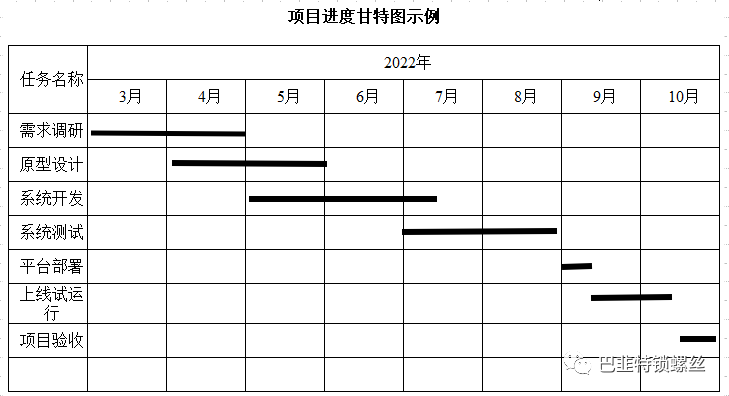

    甘特图:左侧代表任务、右侧代表时间,中间❀UML横线即可。

6、控制进度

四、成本管理

1、规划成本管理

2、估算成本

3、制定预算

4、控制成本

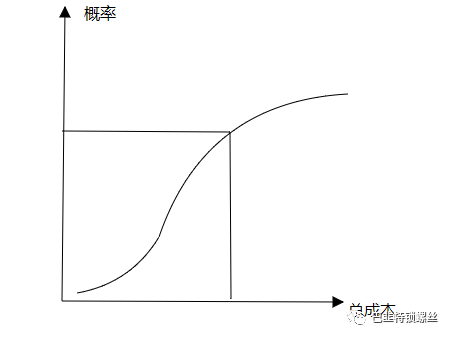

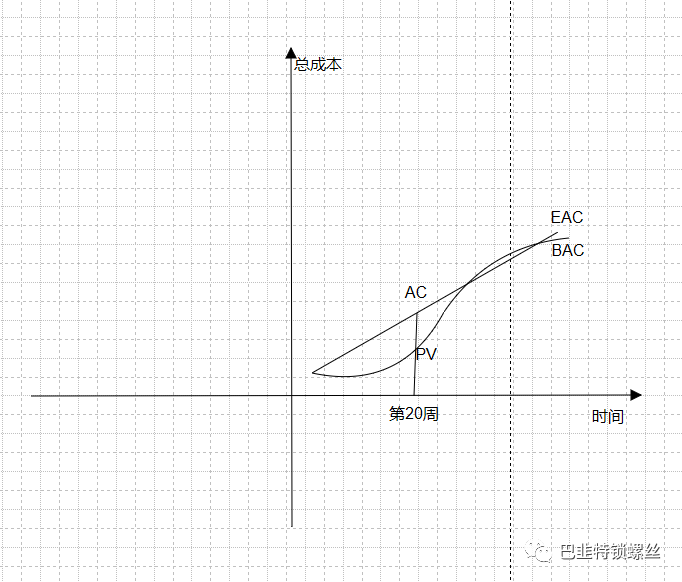

成本S曲线:

挣值分析:

五、质量管理

    1、规划质量管理

        质量测量指标

    2、管理质量

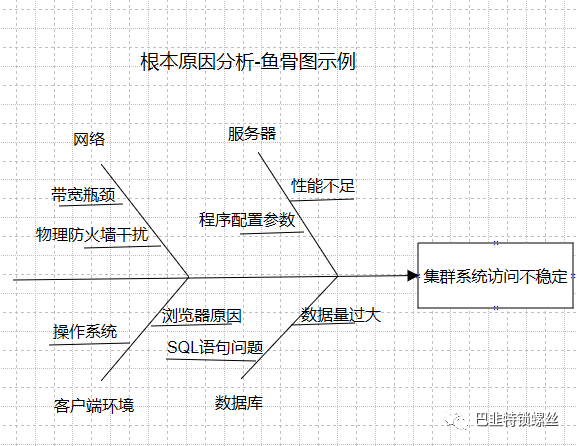

        因果图

    3、质量控制

        因果图

         控制图

        帕累托图

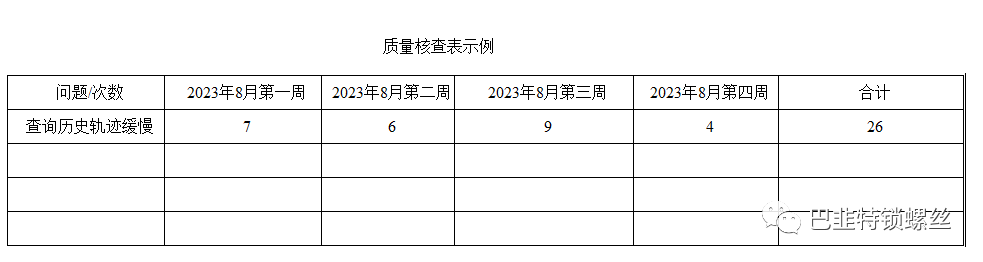

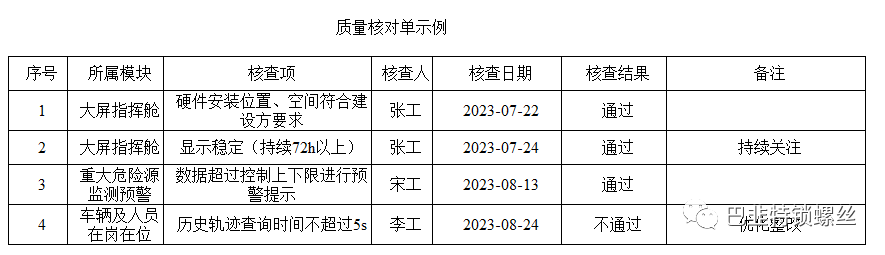

    质量核对单:

质量核查表(计数表)

亲和图(强调分组分类)

六、资源管理

1、规划资源管理

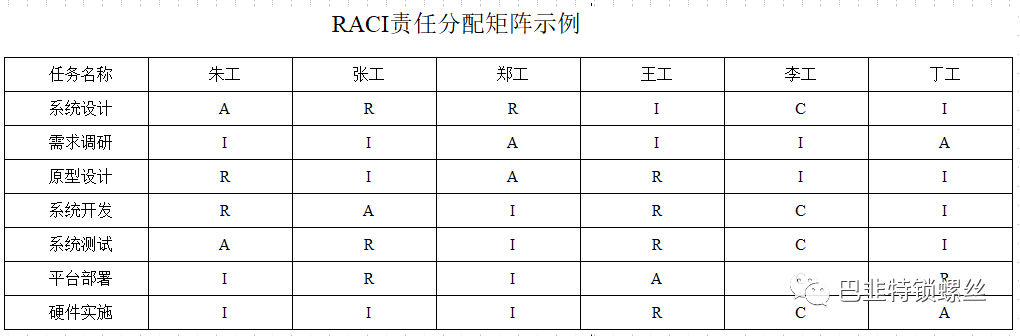

    RAM(RACI矩阵)

    R:执行;A:负责;C:咨询;I:知情

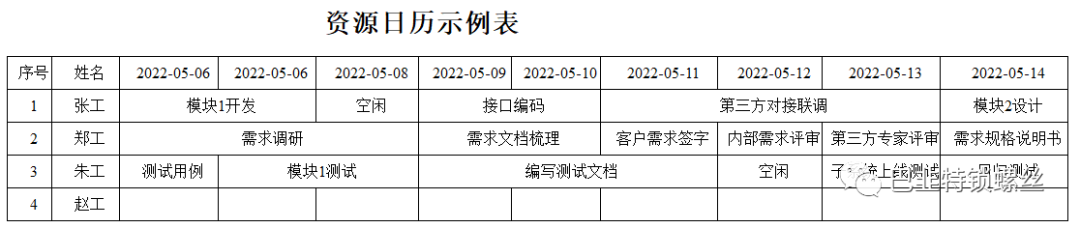

资源日历:

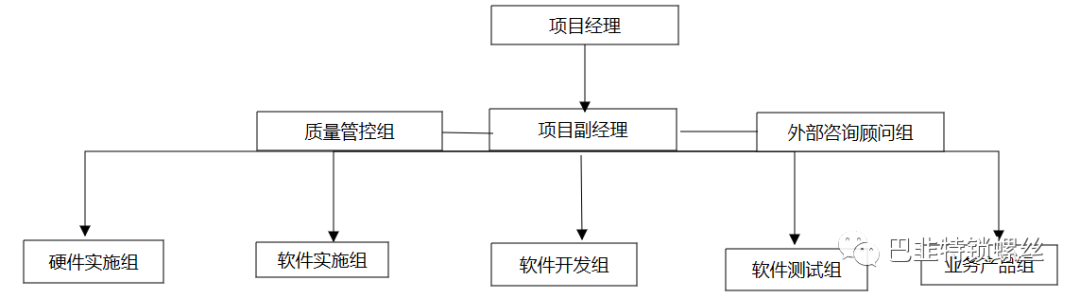

    项目组织结构图

资源管理计划

团队章程

实物资源/团队派工单

2、估算资源

RBS资源分解结构:

3、获取资源

4、建设团队

5、管理团队

6、控制资源

七、沟通管理

1、规划沟通

    沟通模型:

2、管理沟通

3、监督沟通

八、干系人管理

1、规划干系人参与

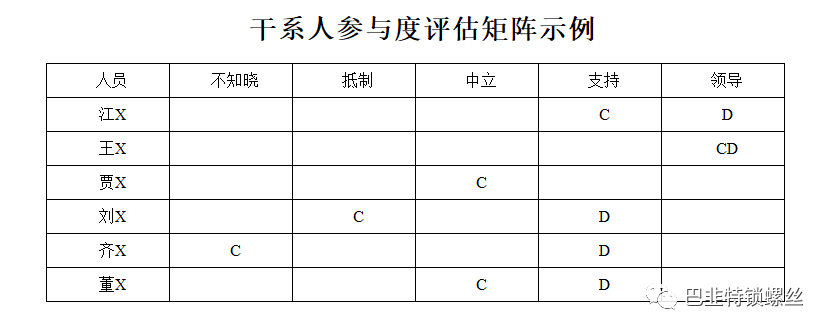

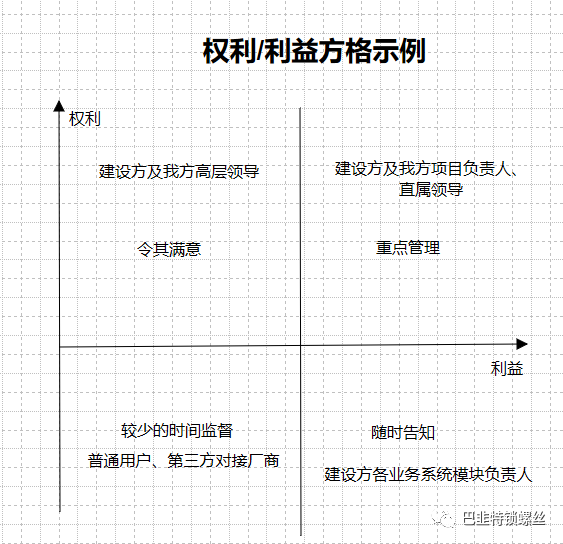

权利/利益方格:

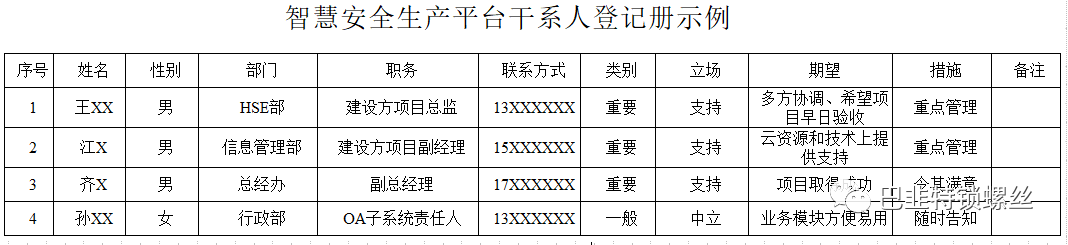

干系人登记册:

干系人参与度评估矩阵

不知晓、抵制、中立、支持、领导

C:当前参与程度

D:所需参与程度

2、管理干系人参与

3、监督干系人参与

九、风险管理

1、规划风险管理

风险分解结构:

2、识别风险

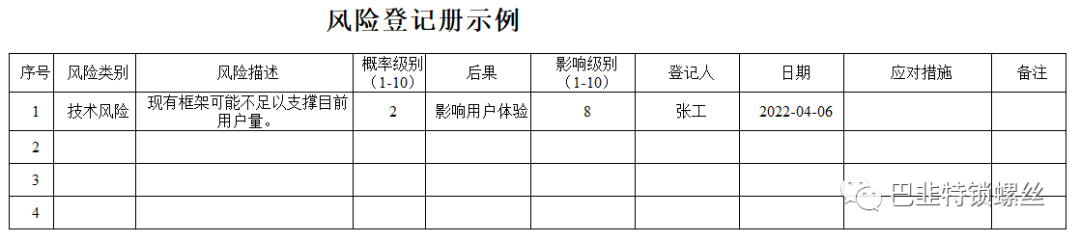

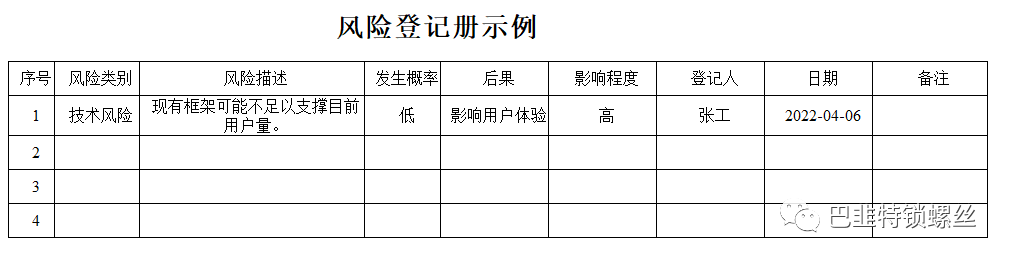

风险登记册:

3、实施定性风险分析(更新风险登记册)

4、实施定量风险分析

决策树分析:

成本S曲线:

5、规划风险应对

6、实施风险应对

7、监督风险

十、采购管理

1、规划采购

2、实施采购

3、控制采购
